从风险分配到争议解决:FIDIC 黄皮书与银皮书核心条款对比解析

来源:道可特律师事务所

文章摘要
引言 国际咨询工程师联合会(FIDIC)编制的系列合同范本,已成为国际工程承包领域事实上的“通用语言”。
引言
国际咨询工程师联合会(FIDIC)编制的系列合同范本,已成为国际工程承包领域事实上的“通用语言”。在中国企业“走出去”步伐持续加快、国际承包市场结构深度调整的背景下,FIDIC 合同条件不仅是工程谈判桌上的规则文本,更是风险识别、争议解决和项目治理的底层框架。本文聚焦 FIDIC 合同体系中定位存在本质差异的两本核心范本——《生产设备和设计-施工合同条件》(“黄皮书”)与《EPC/交钥匙项目合同条件》(“银皮书”),以 2017 年版为基准,对其立法宗旨、风险分配、合同管理机制、变更与价格调整、争议解决等条款进行系统比较,并就中国企业合同选择提出实务建议。
一、FIDIC 合同体系的定位逻辑:从“彩虹族”到项目风险光谱
理解黄皮书与银皮书的区别,必须先回到 FIDIC 合同体系的整体定位逻辑。1999 年 FIDIC 推出第一代“彩虹族”合同范本,2017 年对红、黄、银三本进行了系统修订,2022 年又发布第二版重印本对部分条款进行澄清与微调,形成当前国际市场主流版本。

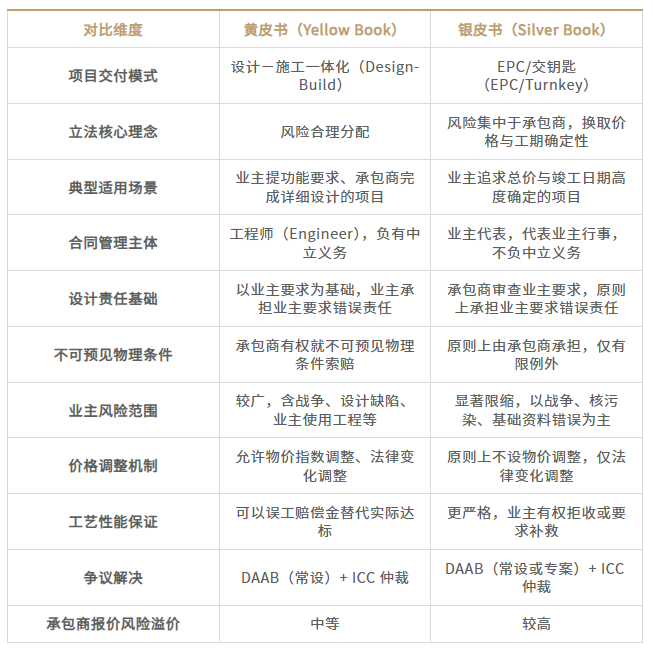

在 FIDIC 合同体系中,不同颜色的皮书对应不同的项目交付模式,可以理解为一条由“业主承担更多风险”到“承包商承担更多风险”的项目风险光谱:红皮书对应由业主设计、承包商施工的传统模式;黄皮书对应由承包商承担设计义务的设计-施工一体化合同;银皮书则进一步将价格、工期、工艺性能的确定性集中于承包商一端,形成典型的 EPC/交钥匙模式。
黄皮书与银皮书在外观上极为相似——条款编号基本一致、用语高度重合,这也是实务中容易将二者混为一谈的原因。但从立法宗旨看,二者存在本质差异:黄皮书的核心理念是“风险合理分配”,对不可预见的外部风险业主仍需承担相应责任;银皮书则是“风险集中于承包商”,以换取业主对价格和工期的高度确定性。
这一定位差异在 FIDIC 2017 年版前言中有明确表述:银皮书适用于业主追求合同总价和竣工日期确定性、愿意为此支付更高价款的项目,不适用于业主尚未完成基础资料调查、不能对工程范围和地下条件作出合理描述的项目。这一限制在中国企业承接的境外 EPC 项目中常常被忽视,大量项目在业主未充分完成前端工程设计(FEED)的情况下即采用银皮书模板,为后续争议埋下隐患。
二、工程师角色的重构:从“中立第三方”到“业主代表”
黄皮书与银皮书最显著的差异之一,在于合同管理主体的设置。黄皮书延续 FIDIC 传统做法,设置“工程师”(Engineer)作为合同管理主体;银皮书则取消工程师角色,代之以“业主代表”(Employer's Representative)。这并非简单的名称变更,而是合同治理结构的根本调整。
依据黄皮书第3.7 条,当双方就索赔、变更等事项发生争议时,工程师应先行协商,协商不成时由工程师作出公正决定。工程师在履行职能时,应当“以中立、公正的方式行事”——这是 2017 年版相较 1999 年版的重要澄清,强化了工程师作为“准司法”角色的独立性。银皮书第3.1 条则规定,业主代表“代表业主行事”,不承担中立义务。承包商如有异议,只能通过 DAAB 或仲裁途径寻求救济。
对中国承包商而言,这一差异的实务意义在于:在银皮书项目中,承包商应当更加重视合同履行过程中的证据留痕,因为业主代表的决定难以作为“中立意见”援引。对每一项索赔、变更、工期事件,承包商都应严格按合同约定的程序和时限提出,并建立完整的书面记录体系。实务中不少案件败诉的关键并非实体理由不足,而是程序性证据链缺失。
三、风险分配的实质差异:不可预见条件与业主风险
FIDIC 合同中的风险分配,主要通过“风险事件列表”加“一般风险兜底条款”的方式呈现。黄、银皮书的差异集中体现在“不可预见的物理条件”与“业主风险”两类条款。
第一、不可预见的物理条件。黄皮书第4.12 条规定,承包商遇到有经验承包商在投标基准日合理预见不到的物理条件(包括地下条件、水文条件、人为障碍等),有权就工期延误和额外费用索赔。银皮书对应条款则以“承包商应被视为已获得所有必要信息”为前提,将地下、水文等物理风险原则上分配给承包商,仅在业主提供基准资料存在错误等极少数例外情形下才可索赔。
这一差异对 EPC 项目的投标报价策略有直接影响。在银皮书项目中,承包商必须在投标前完成充分的现场勘察和基础资料核验,报价中应包含合理的物理条件风险溢价;否则一旦施工中遇到不利地下条件,额外成本只能由承包商自行吸收。这也是 FIDIC 反复提醒的银皮书“不适用场景”——对于地质复杂、业主未能提供充分地勘资料的项目,采用银皮书实质上是对承包商的严重不公平。
第二、业主风险范围。黄皮书第17.2 条、第18 条规定的业主风险范围较广,包括战争、恐怖主义、内乱、核污染、业主设计缺陷、业主使用工程等;银皮书将业主风险限缩至极窄范围,仅保留战争、核污染、业主基础资料错误等核心事件,其他不可预见事件原则上由承包商承担。
第三、例外事件(Exceptional Events,2017 年版取代原“不可抗力”概念)。两本合同条件在定义和后果规定上基本相同,但适用结果仍有细微差异:黄皮书下,例外事件导致的额外费用原则上由业主承担;银皮书下,部分例外事件(如极端气候条件)仍可能被认定为承包商应预见的风险,不构成免责事由。
综合来看,银皮书的风险分配格局可用“两头压缩”概括:一方面压缩承包商的索赔空间,一方面扩大承包商对不可预见风险的承担范围。对此,承包商在投标阶段须通过报价政策和履约保函安排进行风险对冲;对中国承包商而言,还涉及境内母公司担保、国别风险保险(中信保中长期出口信用保险)等多层次风险缓释工具的综合运用。
四、设计责任与工艺保证:从设计审查到性能承诺
黄、银皮书均要求承包商承担设计责任,但责任边界存在显著差异。黄皮书以业主提出的“业主要求”(Employer's Requirements)为设计基础。若业主要求本身存在缺陷或错误,依据黄皮书第5.1 条,除非有经验的承包商在投标阶段能够发现该错误,否则业主需对业主要求的错误承担责任。银皮书第5.1 条则规定,承包商应对业主要求进行详细审查(scrutiny),并就业主要求的准确性、充分性、一致性承担责任,业主仅对其明确承担责任的特定事项(如场地数据)负责。
这一差异的直接后果是:在银皮书项目中,业主要求中的潜在错误原则上由承包商承担,承包商不能以“信赖业主要求”作为免责抗辩。实务中,中国承包商在投标阶段应对业主要求进行全面法律和技术审查,对重要的技术参数、工艺要求、接口条件进行交叉比对,必要时在投标文件中明确提出保留条件或澄清请求,避免后期陷入“业主要求错误、承包商担责”的被动局面。
在工艺性能保证方面,黄皮书第12.4 条规定竣工后试验中,若工程未能通过竣工后试验,业主有权选择要求承包商支付损害赔偿(Performance Damages)以替代实际达标,该赔偿金通常设有上限。银皮书则通常要求承包商承担更严格的工艺保证义务,若工艺指标严重偏离合同要求,业主有权拒收工程并要求承包商采取补救措施,极端情况下可终止合同。性能测试的边界条件、未达标时的救济顺序、性能保证期与缺陷通知期的衔接关系、性能保证金的释放条件等,往往被业主通过“特殊条件”进行大幅修订,需要在投标阶段逐条审查。
五、变更与价格调整:固定总价下的灵活性空间
银皮书的核心吸引力在于价格的高度确定性,但“确定性”并不等于“不可调整”。无论黄皮书还是银皮书,均在第13 条设有变更与调整机制,二者机制相似但适用空间存在差异。
黄皮书第13.1 条允许业主通过工程师指示变更调整工程范围、工艺要求、工程顺序等;银皮书同样赋予业主变更权,但明确强调业主不得通过变更指示改变工程的“根本性质”(nature of the Works)。该限制在 FIDIC 条款中未作详细定义,实务中往往成为争议焦点。
在价格调整方面,两本合同第13.6 条均规定因法律变化导致的价格调整权,承包商因东道国法律变化(税法、劳工法、环保法等)产生额外成本的,有权主张调整合同价款。但在物价波动调整方面,黄皮书第13.8 条允许约定价格指数公式进行调整;银皮书出于价格确定性目的,原则上不设物价调整机制,若当事人希望约定价格调整,须在特殊条件中明确排除相关推定条款。
这一差异对项目报价结构产生直接影响。在银皮书项目中,承包商必须将未来工期内的物价波动、汇率、主要原材料价格风险全部内化在报价中,并通过供应链锁价、远期外汇合约等金融工具进行对冲。近两年国际大宗商品价格波动、主要货币汇率大幅变动、部分国家实施出口管制和关税调整,对多个在建 EPC 项目造成严重成本冲击,部分项目因银皮书体系下的严格风险分配而陷入亏损,凸显了在合同选择阶段进行前瞻性风险评估的重要性。实务中,一些中国承包商开始探索“修改版银皮书”模式,在特殊条件中引入有限的价格调整机制和风险分摊机制,以平衡业主的价格确定性需求与承包商的履约可行性。
六、争议解决机制:DAAB 与国际仲裁的有机衔接
2017 年版 FIDIC 合同的重要革新,是将原“争议裁决委员会”(DAB)升级为“争议避免/裁决委员会”(DAAB),明确赋予“争议避免”职能。黄、银皮书在这一机制上基本一致,但具体适用上有一定差异。
在 DAAB 组成方面,黄皮书第21.1 条规定应为“常设”(standing)DAAB,在合同生效后即应成立,贯穿项目全过程;银皮书允许约定“常设”或“专案”(ad hoc)DAAB。常设 DAAB 对项目全程持续了解,有助于争议的早期识别和避免;专案 DAAB 成本较低但效率有限。
DAAB 作出的决定在未被仲裁庭推翻前对双方具有“临时约束力”。不服方应在收到决定 28 天内发出“不满意通知”(Notice of Dissatisfaction),未发出的则转化为“最终约束力”。这一“两阶段”约束力机制,是 FIDIC 合同体系相较其他国际工程合同的重要特色,对项目履行过程中的现金流稳定和争议控制具有重要作用。
在国际仲裁层面,FIDIC 2017 年版默认选择 ICC 仲裁规则,仲裁地由当事人在特殊条件中约定。对中国承包商而言,仲裁地和仲裁规则的选择具有战略意义:仲裁地决定程序法、临时措施的可获得性、裁决的司法审查标准;仲裁规则则影响程序效率、证据规则和裁决执行。实务中,中国承包商应优先选择《纽约公约》缔约国作为仲裁地,并关注仲裁地与项目所在国、承包商主要资产所在地之间的司法协助关系。
七、中国企业的实务选择:从合同范本到项目治理
黄、银皮书的选择,并非简单的“二选一”决策,而是对项目特征、当事人能力和风险偏好的综合评估。基于近年来为中央企业、大型民营承包商和金融机构提供境外工程法律服务的经验,我们建议中国企业在项目前端决策时,重点关注以下维度:
第一、项目成熟度与基础资料完整度。银皮书的前提假设是业主已完成充分的前端工程设计和基础资料调查。对于业主前期工作不充分、设计深度不足、场地资料存在重大不确定性的项目,应避免采用银皮书,建议采用黄皮书或红皮书,将部分外部风险合理回归业主一端。
第二、融资结构与价格确定性需求。在项目融资背景下,银行债权人通常要求项目合同具有高度的价格和工期确定性,这是银皮书在 BOT、PPP 等融资敏感型项目中被广泛采用的原因。中国承包商在此类项目中承接 EPC 责任时,应当将银皮书的风险溢价充分反映在报价中,并通过多层次担保安排进行风险分散。
第三、项目所在国的法律环境与司法可预期性。FIDIC 合同体系在两大法系国家均可适用,但项目所在国的法律环境对合同条款解释产生深远影响。对于法治环境相对复杂的国家和地区,承包商应尽量排除项目所在国法院的司法管辖,约定中立第三国的仲裁管辖,并关注裁决的执行路径。同时应重点审查项目所在国的强制性法律规定(当地化要求、外汇管制、税收强制规定等)对 FIDIC 条款的穿透效力。
第四、承包商的项目管理能力与争议应对能力。FIDIC 合同的核心在于严格的程序管理和证据链建设,不具备相应能力的承包商即使选择了看似“对承包商有利”的黄皮书,也可能因程序缺失而丧失索赔权利。特别是 28 天索赔通知期要求——因项目团队对条款理解不准确、索赔意识薄弱、书面文件管理不规范等原因,导致本应成立的索赔因未及时发出通知而丧失权利的案例并不罕见。建议在项目启动阶段即建立标准化的索赔管理流程,将索赔管理作为项目管理的“第一要务”。
第五、合同特殊条件的精细谈判。FIDIC 通用条件只是基础框架,真正决定项目风险分配的是特殊条件。在实务中,业主通常会对通用条件进行大量修订,将本应由业主承担的风险转移给承包商。中国承包商应在投标阶段对特殊条件进行逐条审查,重点关注与通用条件的偏离条款,识别“隐藏的风险转移”,必要时通过商务谈判进行回调。
结语:从规则消费者到规则参与者
FIDIC 合同体系是国际工程领域经过数十年演进形成的“活的规则”,其背后不仅是法律技术的结晶,更是工程实务、风险管理和商业智慧的集成。黄皮书与银皮书虽在条款结构上高度相似,但其背后的立法哲学、风险分配逻辑、合同治理机制存在根本差异,不当选择可能导致项目全生命周期的持续困境。
对中国企业而言,参与国际工程承包市场已进入“规则驱动”的新阶段。仅仅“熟悉 FIDIC"已不足以应对日益复杂的项目环境,更需要在合同选择、特殊条件谈判、项目履约、索赔管理、争议解决等各环节建立系统化、专业化的能力。同时,中国企业也应当积极参与 FIDIC 合同体系的规则塑造,推动国际工程规则向更加均衡、更加合理的方向演进——从规则的消费者走向规则的参与者和塑造者。
