建设工程项目手续不完备的合规风险及防范

来源:海普睿诚律师事务所

文章摘要
前 言 在建筑行业中,项目建设手续的完备性是确保工程顺利进行的关键。建设手续不完备可能导致工程停工、行政处罚,还可能引发合同无效等法律风险。
前 言
在建筑行业中,项目建设手续的完备性是确保工程顺利进行的关键。建设手续不完备可能导致工程停工、行政处罚,还可能引发合同无效等法律风险。通过探讨建设手续不完备所带来的风险,并提供有效的防范措施,以期帮助建筑企业规避潜在的法律和经济损失,保障项目的合规性和顺利进行。
一、项目报批环节及建设手续内容
1.立项手续【约2周】

序号

环节

主办机关

相关材料

1

项目备案立项预审

发改委

土地成交确认书

2

影响环境报告书审核

环保局

建筑项目环境影响申报表

3

立项核准

发改委

/


2.报批手续【约1个月】

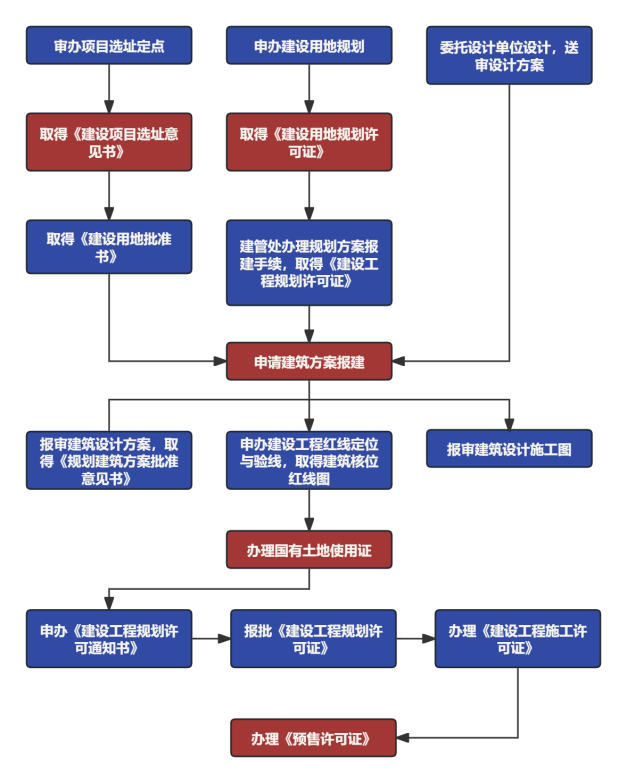

通常来说,项目报批流程可以由四证的取得贯穿,包括《国有土地使用权证》、《建设用地规划许可证》、《建设工程规划许可证》、《建设工程施工许可证》。在房地产项目中,可能还会有《商品房预售许可证》,涉及特种行业项目,还可能涉及其他专项许可。以房地产项目为例,这些证件的取得总流程如下:

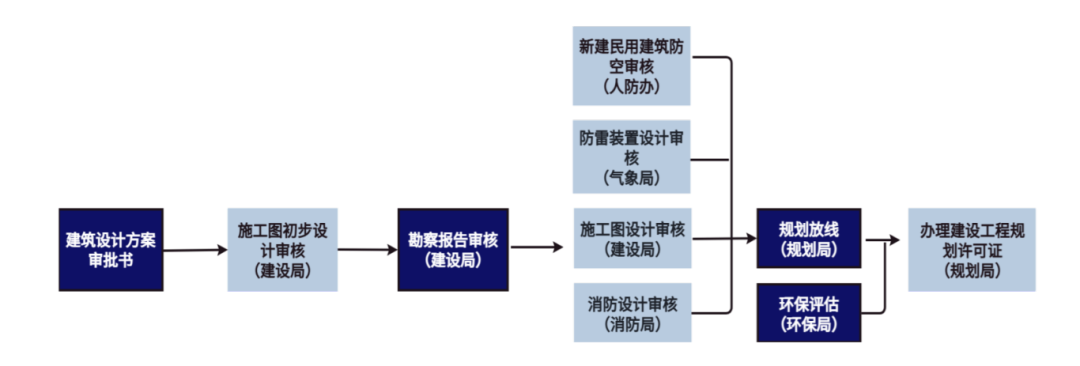

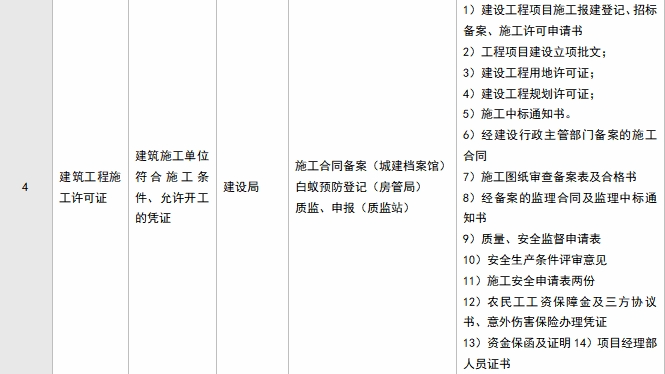

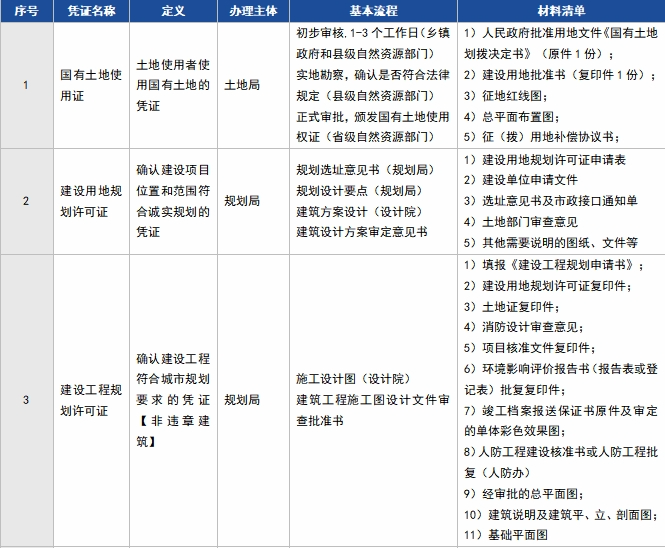

具体来看,四证办理方式如下:


二、建设手续不完备的合规风险

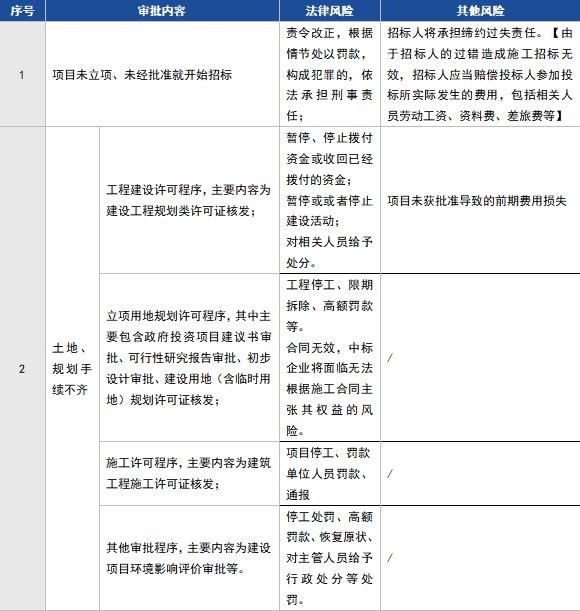

在建设工程领域,工程项目应当履行法律规定的审批程序而未履行的即为建设手续不完备,具体包括以下情形:

三、建设手续合规建议
(一)自行核对手续办理情况:
发包人应确保能够取得建设工程规划许可证,确保项目从源头上依法合规,避免因未取得工程规划许可证造成后续工程施工合同无效。
以房地产项目办理该证流程为例,发包方应核对审核内容及对应的审核机关,从而完成招标前的必要手续办理:

此外,对于政府投资类项目,发包方应当关注立项阶段的特殊流程,即在生态环境局对环境影响评价审批后(15个工作日),应当报发改委对可行性研究报告及初步设计和概算进行审批(共计40个工作日)。
(二)加强与政府部门的沟通协作:
1.项目筹备初期,建设单位需主动与发改、规划、环保等部门展开联席会议或项目研讨会,深入探讨项目规划与政策导向的契合度。提前掌握项目审批的详细要求和潜在关注点,为项目顺利推进打下坚实基础。
2.指定专人负责与政府部门对接,确保各类申报材料及时、精准提交。建立材料审核反馈的快速响应机制,对政府部门的疑问或修改意见,迅速解答与调整。
3.在项目建设过程中,保持与政府部门的常态化沟通,定期汇报工程进度、手续完善情况及遇到的困难,积极响应监管要求与指导意见。
4.面对政策法规的动态变化,建设单位应建立政策跟踪团队或借助专业咨询机构,及时解读政策并调整项目建设与手续办理策略,确保项目与政策导向保持一致,提高建审手续一次性通过率。
5.积极参与政府部门组织的建审手续办理培训与交流活动,了解最新审批标准与规范要求,学习成功案例经验,避免因信息不对称或理解偏差导致手续办理出现合法性瑕疵。
6.提交建审申请前,可请求政府部门对材料进行预审查,根据反馈意见及时修正,确保正式提交的材料完整、合法、有效。
(三)防控招标文件编制风险
1.发包人应重视招标文件的编制工作,对于重大工程项目的招标文件,应当委托专业咨询公司进行编制,而且在编制招标文件之前,了解当地主管部门关于工程造价方面的相关规定,并把这些具体规定列入招标文件中,务必使招标范围完整、准确。
2.可在招标文件中明确规定,投标人有检查工程量清单的义务和责任,如果投标人不能发现问题,将来因清单的错漏而导致增加合同价款,发包人不予认可,并将该规定放进合同专用条款之中。招标文件编制好之后,发包人需指定成本合约、工程技术及法律人员进行综合审查,确保招标文件严谨、细致。
(四)加强项目建设中期审计检查及自查机制
建设单位可建立常态化的自查机制,由内部合规管理部门牵头,联合工程、财务、法务等部门,对在建和已运营项目进行全面自查。自查不仅包括手续文件审查,还涉及排查未批先建、擅自变更建设内容等违规行为。
同时,建设单位也可携手经验丰富的专业审计机构,组建联合审计小组,对项目建审手续进行定期、深入的审计。审计将覆盖从立项到竣工验收的全流程,确保文件的完整性、真实性、合规性以及与实际建设的一致性。
此外,对于发现的问题,迅速制定整改方案,明确责任人和整改期限,并跟踪整改落实情况,形成问题发现、整改、复查的闭环管理体系,确保项目始终合法合规,有效防范法律风险。整改完成后,再次进行合法性与有效性评估,确保所有问题得到彻底解决,手续完全符合法定要求。
技术驱动法律,专业成就未来
